      電路改造的施工工藝

      發布時間:2020-05-09 08:38:24 瀏覽:740次
      電路改造主要是根據施工要求進行電路管線敷設及電器的安裝工作。明裝相對較簡單,咱們主要還是講解電路暗裝的施工做法。

      施工流程:彈線定位→開槽、開孔→架設線管→穿線→檢測、封槽→安裝開關、插座面板、配電箱→燈具安裝→全面檢測

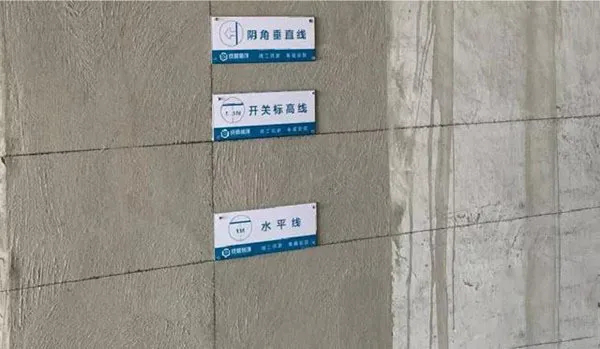

      1、彈線定位

      根據布線圖,經過精細測量,確定管線走向、標高和開關、插座、燈具等設備位置,并用墨線彈線確定位置。

      2、開槽、打孔

      在確定了線路終端和插座、開關面板的位置后,要沿著電路標識線的位置開槽和打孔。切槽必須橫平豎直,槽口深度為線管直徑+10mm、底盒深度+10mm以上,在頂面打孔不宜過深,深度以能固定管卡為宜。

      Ps:一般不能橫向開槽,嚴禁在承重結構如梁、柱上打洞穿孔,以免產生安全隱患。

      3、架設線管

      電路管線有2種:PVC線管和鋼管,消防要求較高的公共空間多用鋼管作為線路套管。相對來說,金屬管線耐腐蝕、防火性好,還能防止強弱電之間的交叉干擾,當然造價也比PVC管線高。

      PVC線管

      以金屬管線為例,在架設線路的過程中,遇到需要拐彎的地方要使用彎管器進行彎曲,彎好管,接好線盒后就可以固定管線了。

      a、彎曲注意
      線路明裝:彎曲半徑不宜小于管外徑的6倍;當兩個接線盒間有一個彎曲時,彎曲半徑(弧度)不宜小于管外徑的4倍。明裝配管要排列整齊,采用管卡固定,固定點間距要均勻。線路暗埋:彎曲半徑不能小于管外徑的6倍;當埋設于地下或混凝土內時,其彎曲半徑(弧度)不能小于管外徑的10倍。

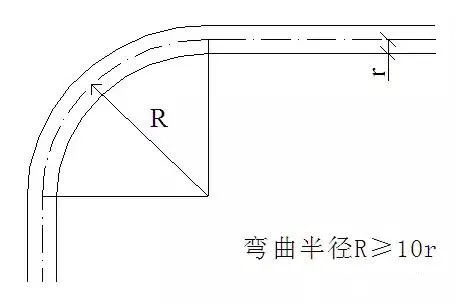

      彎曲弧度示意圖

      線管與接線盒之間連接要用鎖緊螺母固定。另外,管長度超過15m且有兩個彎曲或管長度超過8m且有三個彎曲時,需要增設接線盒,接線盒之間的位置要合理便于穿線。

      4、穿線
      a、穿線順序:先放好空調等專用線,其次是插座、電視,最后是燈線。電線可直接穿入管材中,長距離穿線可使用穿線器或用鋼絲輔助。

      穿線器
      b、電線在管內不能有接頭和扭結,接頭應設在接線盒內,將電線抽出超越底盒約15cm左右,連接段要使用電工膠布或者壓線帽保護。

      5、檢測、封槽
      穿線完畢后必須進行檢測,檢測合格后才能進行封槽。檢測主要是對強電線路、弱電線路的通電及絕緣進行檢測,使用萬用表、兆歐表等進行檢測,還要檢查是否漏掉圖紙中的開關、插座,發現問題及時返工。

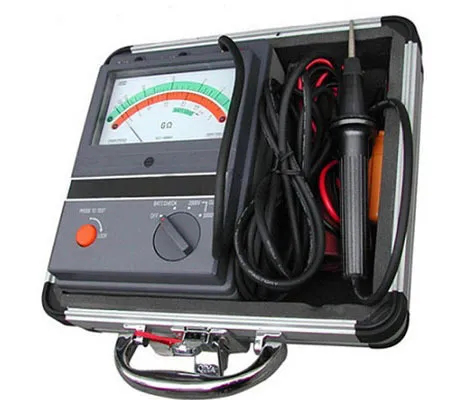

      兆歐表

      檢測合格后就可以封槽了,封槽前要灑水濕潤槽內,調配與原有結構的水泥配比基本一致的水泥砂漿以確保其強度,絕對不能圖省事采用膩子粉填槽,封槽表面要平整,不得高出墻面。
      Ps:這個時候,電工作業就告一段落了,接下來是泥水和木工作業,完成后才能繼續后期電工作業(安裝開關、插座、燈具),如果現在裝好,容易被損壞。

      離場前電工需要和木工以及泥水工做一個交底,確認需要預留的位置和燈線出口,尤其是天花更是需要特別交代明確,避免出現幾個工種交接不好而造成不必要的麻煩。

      6、安裝開關、插座面板及配電箱
      木工及泥水工完工后,就可以接著進行電工的后期作業了。

      a、開關、插座安裝
      開關、插座安裝必須垂直、水平、不松動,且開關開啟靈活。有水或潮濕的地方,要用帶保護盒的防水插座。

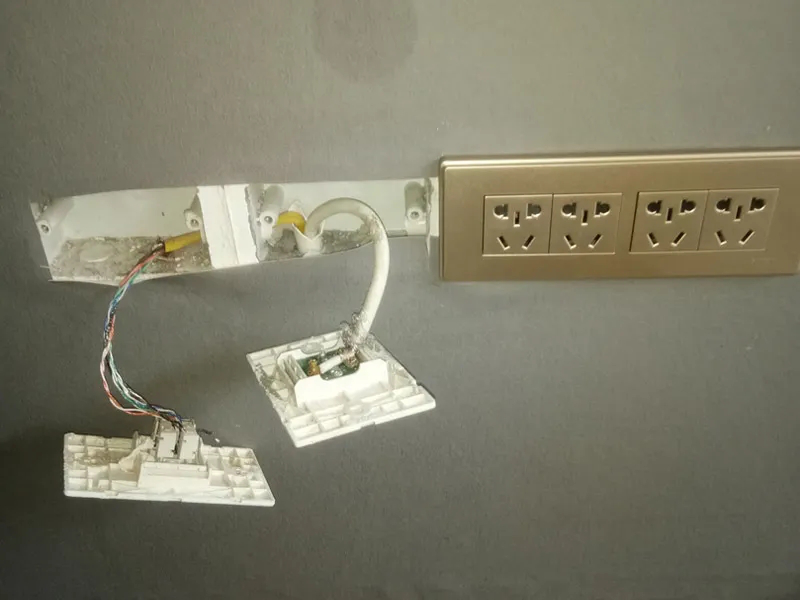

      安裝插座

      b、配電箱安裝
      配電箱有金屬和塑料2種材料制品,安裝方式分為明裝和暗裝,區別只是是否埋入墻內。配電箱要安裝在干燥、通風、方便使用的地方,一般是在大門后或進門鞋柜上方,距地面1.4m。

      配電箱

      按照電路圖安裝漏電開關,每個回路都需要設置單獨的漏電開關,開關之間的引線要與進線直徑一樣,便于檢查電路。各分路線的容量總和不能超過進戶線的容量,漏電、斷電保護器的漏電電流要小于30mA,要有超負荷和短路保護,安裝完成后要進行短路測試,并注明各回路名稱。

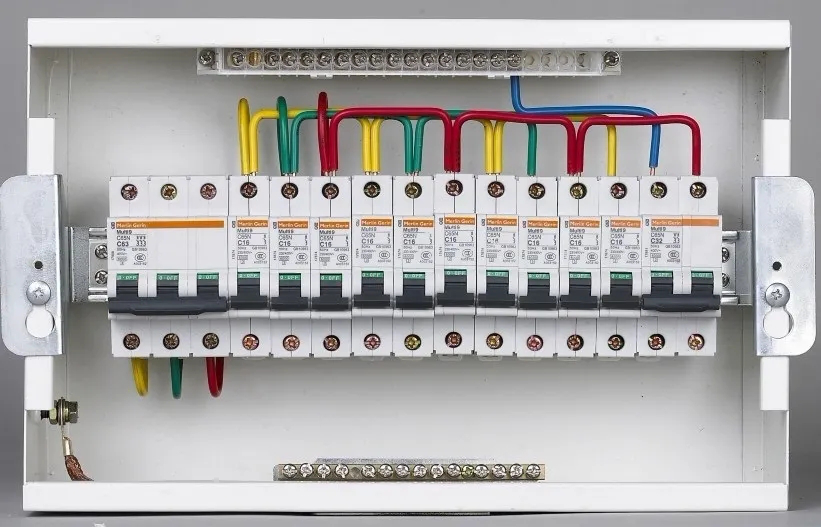

      配電箱示意圖

      7、燈具安裝
      安裝燈具前要檢查燈具、確定安裝位置,將電路預留的電線拉出來,按照燈具的安裝說明安裝燈具即可。
      8、邊緣收口
      電工作業完工后,需要進行一次全面的檢測才可交付業主使用。

      檢測內容:
      a、對照圖紙檢查燈具安裝位置是否正確、平整、牢固,插座及開關數量、位置是否準確,能否正常使用。
      b、燈具發光是否正常。
      c、短路測試、漏電開關的保護作用、漏電開關能否靈活開啟,每個漏電開關及控制的插座、燈等,都需要再次檢測。
      d、檢測網絡等弱電是否全部通暢。

      1、架設線管
      a、為防止電線因受熱導致絕緣層老化,穿電線的管路與燃氣管、暖氣、熱水之間的平行間距應不小于300mm,這樣也可防止電線產生靜電對燃氣管路產生影響。
      b、電路的管線如果與燃氣管、暖氣、熱水之間有交叉,交叉距離要大于100mm,不能讓重疊在一起。
      c、電視線、網線等弱電管路要與電源線、插座線等強電的管路水平間距500mm以上,強電在上、弱電在下,防止強電產生的磁場干擾弱電。

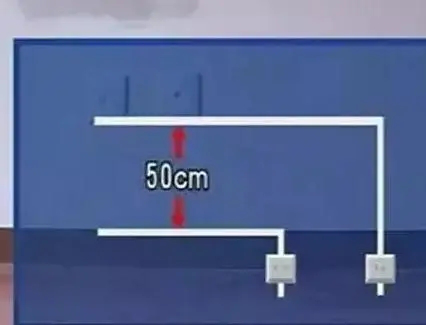

      強弱電水平間距50厘米

      2、穿線注意要點
      a、排布電線時必須穿管,不能裸埋電線,而且不同回路的線、不同電壓的線不能穿在同一管內。

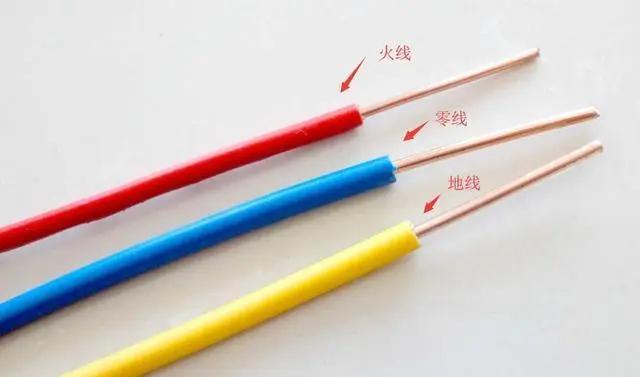

      b、穿管時電線應分色:紅色電線為相線,藍色電線為中性線,黃綠雙色為地線。電線按回路注明編號并分段綁扎,以便于識別。

      3、插座安裝、位置
      a、一般插座下沿應當距地面0.3m,同一空間插座的高度、款式都應相同,相差不能超過5mm;
      b、洗衣機、電冰箱插座距地面1.2~ 1.5m之間,最好選擇帶開關的插座。
      c、空調必須采用空調專用插座,不能和其他普通插座混用。分式、掛壁空調插座安裝高度通常為1.8~2m,柜式空調器電源插座應距地面0.3m。
      d、電視柜臺面電器所用的插座必須安裝在高于臺面100mm左右位置,切忌貼著電視柜臺面安裝。

      Ps:插座、開關的設計一定要考慮實際應用和使用方便,插座原則上是“寧多勿少”,但也不可盲目設計。

      1、電線為什么一定要套在電線套管里?

      電線外層的塑料絕緣皮長時間使用后,塑料皮會老化開裂,大面積漏電的話可能危及人身安全,局部產生高溫還有可能引發火災,為了安全,必須將電線套在線管中,這樣也便于日后線路維修。

      2、漏電保護器是什么?有什么作用?

      漏電保護器

      漏電保護器又稱漏電保護開關,是一種電氣安全裝置,其主要用途是防止由于電氣設備和電氣線路漏電而引起觸電事故,造成人身傷害。同時還可以及時切斷電源,避免引發火災事故。

      3、開關失靈、插座無電的主要原因是什么?

      從施工角度看,一般造成開關失靈、插座無電的原因主要是接線錯誤、接線不實、螺釘未擰緊等,可切斷電源后重新接線。電路改造和安裝必須由專業技術工人操作,切不可盲目亂動。
      返回列表
      設計資訊 南寧裝修

      預約整裝設計方案服務

      *已有【400+】人成功預約

      Copyright ? 2010-2021 萬致空間設計有限公司 版權所有
      快速報價
      *
      *
         免   費
         報   價
      萬致空間設計 專注空間打造10余年 免費裝修咨詢 丨 14775550620
      預約設計
      久久国产乱子伦精品一级,国产在线一区二区观看,日韩精品区一区二区久久,国产精品一二二区在线
      <del id="rix8c"></del>
      1. <th id="rix8c"></th>
